概述
MRP是物料需求計劃“Material Requirements Planning”的英文縮寫,是20世紀60年代發展起來的一種計算物料需求量和需求時間的物料計劃管理方法。
在產品生產過程中,不論產品的類型、生產規模、工藝情況如何,它必須回答4個問題,即:
1.我們要生產什么?根據最終成品的主生產計劃(MPS);
2.生產這些產品需要什么物料?根據產品的物料清單BOM;
3.我們已經有了什么?根據產品/物料的現有庫存量(包含安全庫存);
4.我們還缺什么?何時購買多少?何時生產多少?由MRP計算。
MRP的基本思想是根據客戶對最終產品的需求數量和需求時間,按產品的結構精確地算出所有零件和部件的數量,并按各種零件和部件的生產周期或采購周期(Lead time,提前期),反推出它們的生產計劃和采購計劃。
MRP主要解決的是需要購買多少數量的原料,以及什么時候需要到貨的問題。計算的功能已經嵌套在各類ERP/MRP軟件之中,技術非常成熟。雖然我們已經不需要手工計算,但還是要理解其中的運算邏輯。
1一些術語在解釋制造業生產管理系統|MRP物料需求計劃和計算邏輯之前,我們先要來了解幾個相關的術語。
1.需求
需要注意的是,同一件商品可以既是獨立需求,又是相關需求。當漢堡包是單品時,它是獨立需求,在套餐中,漢堡包就成了相關需求,與可樂(lè )和薯條搭配在一起銷售。商品的需求屬性是可以轉換的。
獨立需求與相關需求

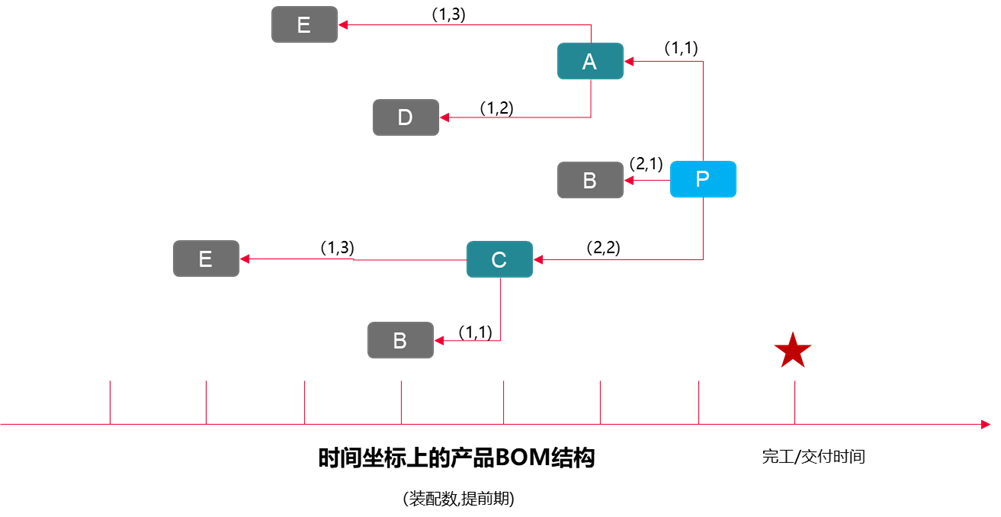

我們收到客戶的下發P產成品的訂單,生產P產品需要用到若干個部件或零件物料:A/B/C/D/E,其中生產A/C部件物料涉及零件物料B/D/E的采購。假設P產品收到1000個需求數量的訂單,那么我們將P產成品的需求稱為獨立需求(independent demand),根據P產品的BOM結構產生的A/B/C/D/E物料需求都是相關需求(dependent demand)。
獨立需求的需求來源是對客戶需求的預測和客戶訂單,需求物料類型是產成品,獨立需求計劃的輸出結果是主生產計劃M(mǎn)PS(即成品計劃)。相關需求依賴于獨立需求,它的需求來源是MPS,需求物料類型是半成品與原材料,主生產計劃M(mǎn)PS確定了,相關需求基于BOM與庫存記錄計算也就自動生成了。
2.提前期(Lead time)
MRP計算物料需求計劃時,是采用倒排的方式進行計劃的,即從需求日期(交貨日期或完工日期)開始向前倒推出工作的開始日期,這個時間跨度稱為提前期。比如原材料的采購提前期即是采購訂單下達到物料采購入庫的全部時間,半成品/成品的生產提前期則是從開始投料生產到生產完工入庫的全部時間。

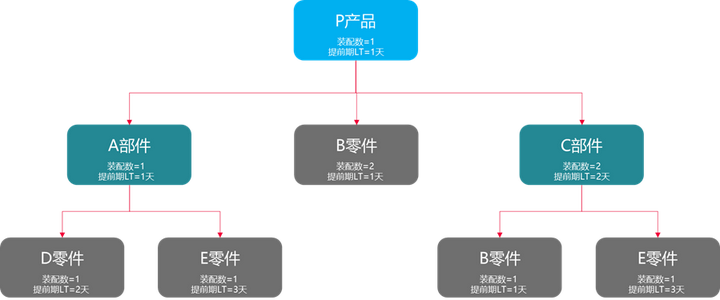

從下圖可看出,以產品的計劃完工日期或者交付日期為起點,按產品的BOM結構一層層遞推進行倒排計劃,可以相應推算出每個零部件最晚開始加工生產的時間或者采購訂單發出的時間。
3.訂單
1)計劃訂單Planned Order
如果我們把快餐店看作是一家工廠,在這里生產的物品有漢堡包、薯條和其他小食,經過加熱和油炸等工藝把食材加工成食品。
用于生產的原料都是由供應商提供的,快餐店要管理好采購訂單,確保始終有足夠的原材料。MRP的一個重要任務就是用來計算采購量和到貨時間,然后輸出系統建議的訂貨計劃,這就是Planned Order,也叫計劃訂單。
計劃訂單是系統建議訂單數量、發布日期和到貨日期。如果情況發生變化,系統可以在后續處理過程中修改或取消訂單。計劃訂單和已發布的訂單一起,作為能力需求計劃的輸入,用來顯示未來時間段內的總供應能力。
這里說到的已發布訂單Released Order是指我們已經給供應商發布的采購訂單Purchase order。
2)采購訂單
采購訂單是采購方發給供應方的正式購買協議,包含了訂購貨物或服務的名稱、零件編號、數量、描述和價格;關于付款、折扣、履約日期和運輸的商定條款;以及與采購和供應商執行有關的所有其他協議。
采購訂單是非常正式的文件,供需雙方都要很?chē)烂C地對待它。采購方的訂單不能任性地取消,供應方的交貨日期也不能隨意地推遲。
采購訂單和計劃訂單在同一個到貨時間上不能同時存在,至多出現其中的一項。
采購訂單是已經發給供應商的訂單,也就是確認的計劃,而計劃訂單是建議的計劃,在轉換為采購訂單之前,它只存在于系統之中,并沒有發布給供應商。
采購訂單的時間期較短,比如說我們給供應商下訂單,最遠覆蓋到未來幾個月的到貨,更長遠的計劃就使用計劃訂單了。
由于需求存在著大量的不確定性,如果發布了未來一年的采購訂單,而需求突然減少了,我們就很難做調整,所以要使用計劃訂單來模擬未來的供應情況。把采購訂單和計劃訂單匯總在一起,就是全部的供應能力。

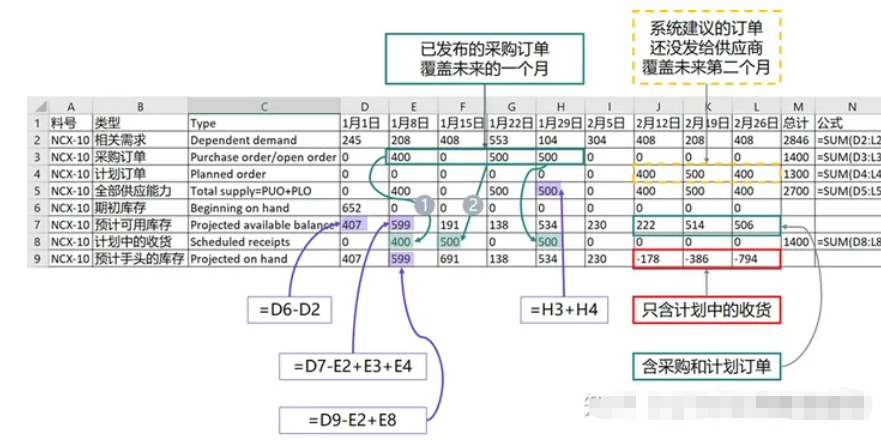

假設我們需要采購編號為“CG00XX-28”的物料,到貨提前期是1天。時間單位是周,那么需求量和采購量都被匯總為周,采購訂單發布和預計到貨都是在當周中的某一天。
時間單位可以是天、周或是月,在使用的時候需要注意統一Time bucket單位,不能出現不同的時間單位。
在第二行中是物料相關需求的數量,這就是每周需要生產消耗的量。采購員已經發布了三張采購訂單,原本的到貨日期分別是在1月8日、22日和29日這三周,這些訂單尚未到貨,所以也叫Open order。
此外,系統已經建議了后續的訂單計劃,到貨日期均在2月份,但是這些訂單仍在系統里,還沒有釋放出去,供應商也沒有接收到。第五行的全部供應能力就是采購訂單和計劃訂單的總和。
物料的期初庫存是652,在1月1日這周消耗了245,當周沒有任何的訂單或是計劃中到貨,所以預計可用庫存和手頭庫存都是407。
1月8日這周的需求是208,采購訂單數量有400,而且已經確認是在本周到貨,這就是說計劃中的到貨也是400。根據計算公式,PAB和POH都是400,這是第一種情況。
第二種情況是計劃到貨提前了,因為供需有波動性,采購員為了預防潛在缺料,安排提前到貨,原本在1月22日到貨的500,提早到了1月15日,這樣會(huì )使得PAB和POH數量不一致,因為前者用采購訂單中約定的日期計算,而后者是用實際到貨日期Scheduled receipt。
于是POH就比PAB多出了500,因為這批貨提前送到了。1月29日這周采購訂單和計劃中到貨都是一致的,所以POH和PAB的結果是一樣的。
2月份的采購訂單還沒有發布給供應商,系統已經推薦了需要下單的數量和時間,這就是計劃訂單,它與采購訂單不會(huì )重復出現在同一個時間段里。
在2月12日這周,POH預計會(huì )出現負數,因為上一期期末的庫存已不足以滿足當期的需求量,又沒有計劃中的收貨來補充庫存,期末POH就小于零,意味著當周會(huì )缺料。
沒有計劃中收貨的原因是采購訂單還沒有發布出去,仍在系統里。由于距離時間還很遠,采購到貨的提前期只有1天,所以我們并不急于下訂單,可以根據未來需求波動情況再做決定。
PAB就不會(huì )出現負數,因為它包含了計劃訂單量。即便采購訂單沒有發布,但在系統內部運算中已經考慮到了未來需要的數量,也就是計劃訂單,理論上PAB永遠是大于零的。

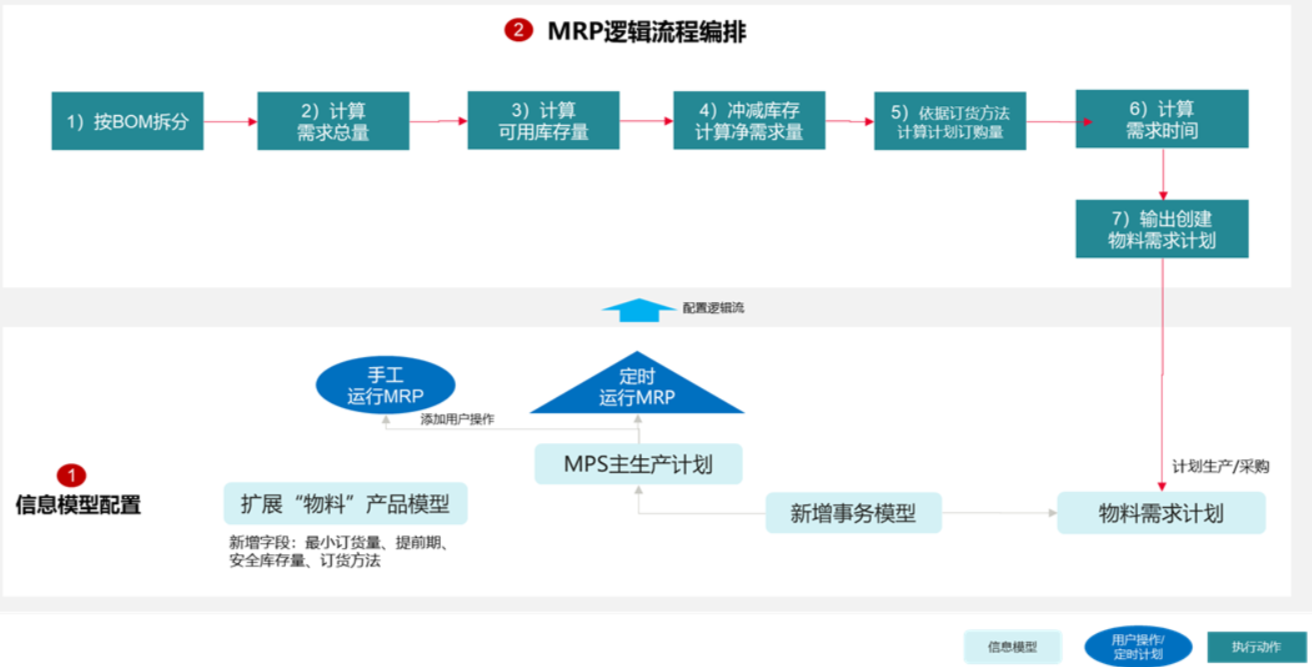

5 寫到最后,MRP邏輯流程編排示意圖
1)物料的訂貨方法固定采用“直接批量法”,2)僅使用 “提前期”、“最小訂貨量”和“安全庫存量” 3個MRP計算相關配置參數。
